共工新闻网·GNN电(通讯员:郭竣)近日,中交中南局南方电网佛山楚庭项目A4工作井水下混凝土封底浇筑圆满完成。

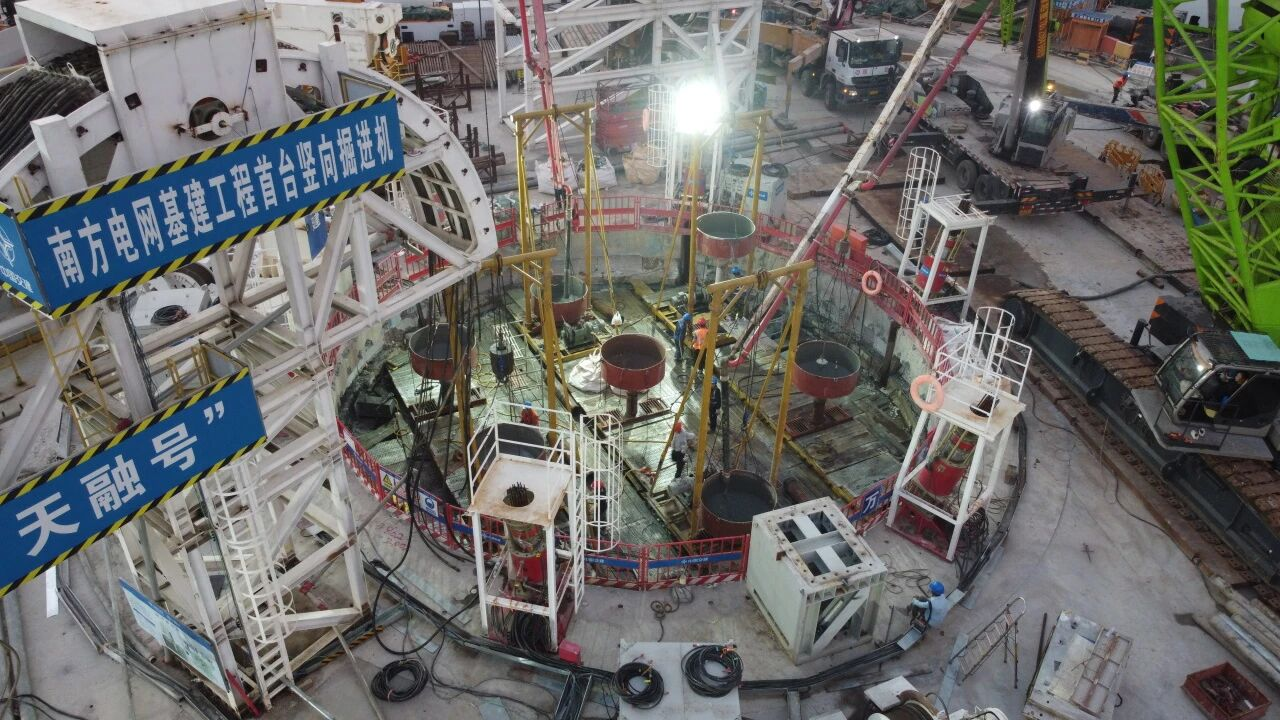

该工作井直径14.9m,开挖深度达35.35m。本次封底厚度约6.65m,采用C35 P12抗渗混凝土,浇筑方量超过1000方。为顺利推进水下封底工作,项目提前开展多轮配合比试配,配制大流动性、缓凝抗渗水下混凝土。浇筑时技术人员全程旁站,实时管控导管埋深、混凝土面标高,逐车检测混凝土坍落度,严控拔管节奏。本次水下封底顺利完工,为后续盾构、顶管双向始发打下坚实基础。

项目建成后,将提升广州与佛山电网间互济能力,进一步保障粤港澳大湾区电力供应和支撑保障能力。
